второй – согласование погрузочной документации с Управлением железной дороги отправления;
третий – окончательное согласование погрузочной документации Управлением перевозок для грузов больших степеней негабаритности.
Предварительное согласование должно производиться на стадии эскизного проектирования и выбора размерно-весовых параметров изделий.
Для проведения предварительного согласования проектная организация или предприятие-грузоотправитель должны представить в Управление перевозок (отдел негабаритных перевозок):
заявку на согласование перевозки, содержащую обоснование необходимости перевозки изделия (груза) с негабаритными размерами (невозможность деления на отдельные, меньших размеров блоки). В заявке указываются так же наименование завода-изготовителя (отправителя) изделия, станции отправления и назначения, количество отправок или план перевозок по годам (кварталам) и другие необходимые данные;

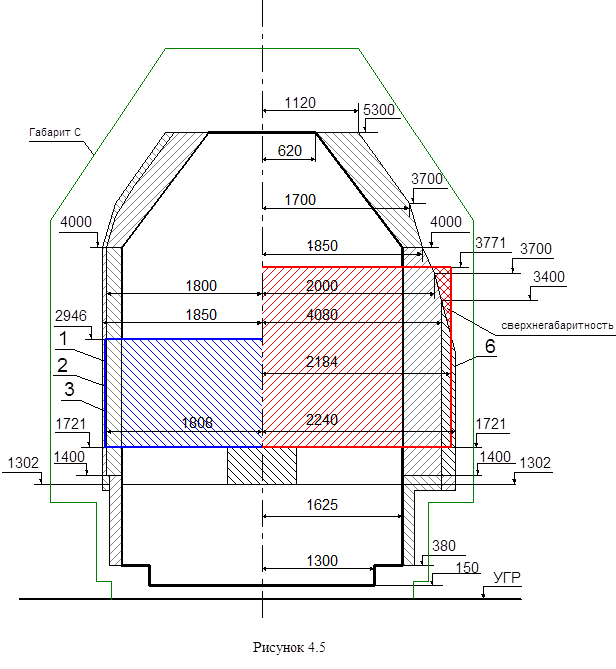

эскиз изделия (блока) в трех проекциях (или схему транспортировки), где указываются размеры, масса, положение центра тяжести и координаты наиболее выступающих, определяющих негабаритность (критических) точек изделия относительно его основания и вертикальной оси, проходящей через центр тяжести (на виде с торца или поперечном сечении).
Если груз длинномерный, то на главном виде и виде сверху должны быть дополнительно указаны расстояния вдоль продольной оси от центра тяжести до выступающих точек, которые обозначаются на всех проекциях одинаковыми буквами или римскими цифрами (на поперечных разрезах – снизу вверх по часовой стрелке).
При наличии возможности перевозки рассматриваемого груза Управление перевозок извещает об этом проектную организацию или предприятие-грузоотправителя письмом (телеграммой), в котором указываются: тип подвижного состава, на котором можно осуществить перевозку, согласованная степень негабаритности и другие особые условия перевозки.
Если для проверки возможности и условий перевозки сверхнегабаритного груза потребуются опытные поездки с макетом груза, то изготовить, такой макет обязан грузоотправитель. Все расходы, связанные с этим (изготовление и установка макета на подвижном составе, аренда подвижного состава, провозная плата, за провоз макета и др.), относятся на счет грузоотправителя.
Погрузочная документация, подлежащая согласованию, разрабатывается грузоотправителем на основании и в соответствии с "письмом (телеграммой) Управления перевозок и должна включать: чертеж погрузки, расчеты негабаритности, устойчивости, размещения и крепления негабаритного груза; чертеж контрольной рамы (для сверхнегабаритных грузов)
На согласование в Управление дороги отправления (в отдел перевозок службы движения) грузоотправитель должен представить:
четыре экземпляра утвержденных им чертежей и расчетов размещения и крепления негабаритного;
копию документа Управления перевозок о предварительном согласовании перевозки.
Рассмотрение и согласование чертежей и расчетов размещения и крепления негабаритных грузов в Управлении дороги отправления должно производиться службами движения, контейнерных перевозок и коммерческой работы, пути и вагонного хозяйства, а при наличии вертикальной сверхнегабаритности груза – также и службой электрификации и энергетического хозяйства.
Конкретный порядок рассмотрения и согласования службами погрузочной документации устанавливается приказом начальника дороги.
На окончательное согласование в Управление перевозками, служба движения должна направить по одному экземпляру согласованных Управлением дороги чертежей и расчетов размещения и крепления сверхнегабаритных грузов на платформах.
